“十五五”特高压组合电器GIS设备规划落地与加速

2026-06-22

文章中已经提到,国家电网发布服务新能源高质量发展十项举措,“十五五”电网建设蓝图绘就!,火爆!“十五五”期间高压技术产品及设备发展再迎空前的机遇!。其中指出,“1月15日,国家电网宣布“十五五”期间(2026-2030年)固定资产投资总额达将4万亿元,较“十四五” 增长40%,年均投资规模达8000亿元“。较“十四五”增长40%。其中,超过60%的资金将集中投向特高压直流外送通道、跨区域联网工程和智能化电网平台建设。

从中可以看出,通过近5万亿元“持续稳定的高强度投资”,增强能源安全。其中约七千五百亿至两万亿将会转成电力技术及设备的投资,这不仅对交直流超特高压,而且对中低压都将是空前的发展机遇。

半年后的今天,作为 “十五五”开局之年,与之相关的特高压设备的需求已经实实在在地在加速落地中,上述的蓝图正逐步变成现实。

旺盛需求的释放

如前介绍,特高压交流电网及设备仍以较高速度发展,其中包括部分区域的新建特高压变电站,以及现有变电站的扩建,以便建成更坚强的电网。例如,特高压交流输变电环网工程介绍 - 3。大量的环网规划已经逐步落地,随之而来的就是变电站的建设和有关的GIS组合电器需求。

国网2026年特高压项目第二次设备公开招标反映了这一需求,也正符合4万亿大局的预期。

国网2026年第2特高压设备招标物资中,特高压设备招21类119包941513万元,由79家企业提供。其中我们更关注特高压设备的组合电器部分,这也是本公众号关注的技术内容。

在特高压1000kV组合电器物资中,总计招10包544212万元,占57.8%。包括了新建和扩建特高压变电站。其中新建的有共计有6个电站,58个完整间隔(含母线间隔共计70个),平均每个新建变电站可以按10个间隔合计,基本符合预计分析。扩建电站有4个,含母线间隔共计19个间隔,其中完整间隔17个。

特高压组合电器中标企业中,河南平高电气股份有限公司中3包共计193804万元。西安西电开关电气有限公司中3包1000kV组合电器共计144506万元。山东电工电气日立高压开关有限公司中2包共计138168万元。新东北中2包1000kV组合电器,共计67734万元。

总体看,与历史数据相比,这次的中标企业及数量没有什么波动,还是比较典型的几家特高压设备供应商。在特高压设备供应历史上,也基本是这几家。

质量要求提升,价格更具挑战

本次特高压设备544212万元4家企业中标。每家企业中标的间隔数量不同,平均价格也有一定的差异。

由于每个间隔包含的设备数量、设备类型是不可能完全一样的,另外还有母线间隔(即不含断路器间隔)价格的核算也千差万别,无法统计到每个间隔的详细价格,从市场分析角度看也没有意义。在统计分析上,用同一设备简化法来评估间隔价格还是比较可靠的。我们假定每个间隔设备在平均上没有差别,每两个母线间隔跟一个完整间隔价格相当,可以看到每个间隔的中标价格分析。

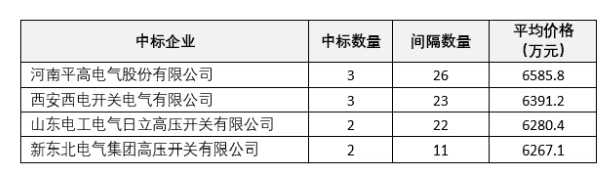

河南平高电气股份有限公司、西安西电开关电气有限公司、山东电工电气日立高压开关有限公司、新东北电气集团高压开关有限公司间隔平均价格分别如下表:


平高中标的特高压设备按间隔合计每间隔为6585.8万元,价格高的一个原因是,其所中标的里包含了蒙西1000kV变电站扩建间隔,可能供应材料或设备较多所致。对于其他标的,从每间隔价格看基本在6千万2~3的水平,处于相差不大,合理的水平。

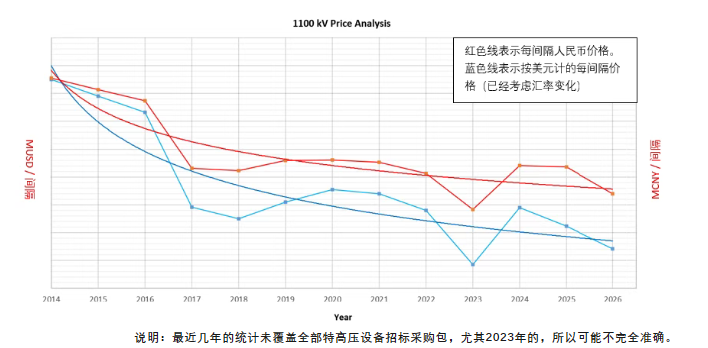

从1000kV特高压设备招标历年中标价格看,总体呈现下降趋势。间隔的价格变化自招标以来如下图所示:


从趋势线中可以看出,价格在经过2016-2018年的下降后趋于平稳。这也符合新产品投入市场后,通过不断的技术提升,使得产品质量提高、制造成本降低,产品进入成熟发展阶段。

相比二十年前起步阶段,虽然价格降低,但实际上产品质量、可靠性反而大幅提高。而通过制造水平改善提升,以及产品的技术优化,制造成本也大大降低,因此特高压产品的利润水平仍然保持了比较合理的水平,企业有动力,也有足够利润来维持高水平的技术发展和特高压专业人才建设。这也是特高压发展迅速的一个重要原因之一。

中标变电站与规划

本公众号以前发表了一系列比较详细的特高压变电站(特高压设备)现状与发展规划,这些基于国家电网未来的规划而进行的分析都正逐步得到充分的印证。

例如,在本次所有的标的里,新建1100kV变电站有6个,其中攀西、川南新建变电站工程属于川渝特高压工程的一部分(参见特高压交流输变电环网工程介绍 - 3)。

攀西特高压交流工程是四川省凉山彝族自治州电网建设项目。工程包括新建攀西站(本期建设3组300万千伏安主变,远期规模4组300万千伏安主变,已在本期特高压招标采购范围内)。新建川南1000千伏变电站(已在本期特高压招标采购范围内),远期规模4组300万千伏安主变,本期安装2组300万千伏安主变。

扩建天府南(天府)1000千伏变电站,1000千伏出线间隔2个(已在本期特高压招标采购范围内)。

另外两个新建1100kV特高压变电站则是属于浙江特高压交流环网(也叫华东特高压交流南环网)的一部分。工程起于嘉兴,途经杭州、绍兴、宁波、台州、温州,止于丽水,串联7大重点地市。新建嘉兴、宁绍(已在本期特高压招标采购范围内)、温州各1000千伏特高压变电站(已在本期特高压招标采购范围内),扩建莲都特高压变电站。

宁绍1000千伏新建变电站,主变远期规划4×3000兆伏安,本期新建2×3000兆伏安。温州1000kV项目建设规模本期2x3000兆瓦,远景4x3000兆瓦。


特高压未来前景乐观

本次招标总规模大幅提升,第二批设备采购招标总额达到94亿元人民币,不仅是2026年第一批(40亿元)的两倍多,还相当于2025年全年五个批次总额(221亿元)的42.6%,显示出极强的景气度。

对于本公众号关注的特高压设备而言,在94亿元的总招标额度中,1000kV GIS组合电器占主要部分,金额达54.4亿元(占比57.4%)。

从整个特高压规划看,仍然有许多待建新变电站以及扩建电站(容量规划分批建设),由此1000kVGIS组合电器的需求必将持续一段时间。
